一直想著,要趁著木作學習暫告段落,記憶猶新的當下,整理近半年的習藝心得。也是隨著木作課程的結束,妻兒回到家,生活的重心有了轉變。
2009年10月8日 星期四
2009年8月19日 星期三
2009年6月12日 星期五
南方松 風雨走廊 12 ~ 焚膏繼晷.主結構完工 Passageway Trellis with Southern Pine -12/14
氣象報告,從6/11(四)起,可能連續一週天氣不穩定。「風雨走廊」的施作需要看天吃飯,基於諸多因素,工程要儘快結束,如此假日的時間才更能彈性運用,向人借來的工具也不要拖欠太久,以免誤人正事。所以連續用了三個平日晚上施工。
6/8(一)

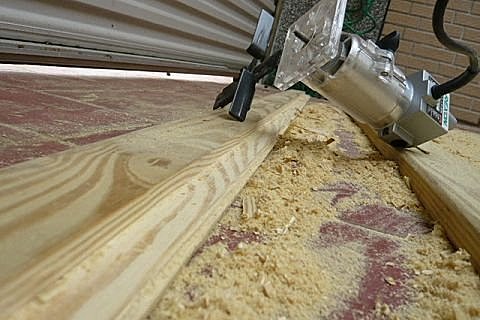

縱支樑的裁切、塗裝。架設縱支樑的目的有二:一是直經橫緯,加強棚架的穩固;其二為藉其拉、撐之力,導正跨度5米 1橫樑的歪曲變形。
2009年6月9日 星期二
南方松 風雨走廊 11 ~ 吉旦.上樑 Passageway Trellis with Southern Pine -11/14
2009年6月1日 星期一
南方松 風雨走廊 10 ~ 端午連假的里程碑.立柱 Passageway Trellis with Southern Pine -10/14
端午連假四天,為了及早確認母親病情,進出醫院三次,其餘時間,皆投入「風雨走廊」施作。因為業餘,所以工時長但效率不高,不過還是有一些成果。
5/28
偶爾下幾滴雨,空氣潮溼,不利戶外工作。安裝3分白鐵壁虎,為防止先前壁虎無法完全敲入的問題再發生,所以每個洞再鑽深1公分 ,之後再用水柱將洞內砂粒磚粉沖出,這次果然順利將剩餘的19個壁虎順利打入。
2009年5月11日 星期一
南方松 風雨走廊 07 ~ 左鄰主樑備料與一連串偶發事件 Passageway Trellis with Southern Pine -7/14
今日母親節,沒有特別的慶祝活動。工作進度是左鄰主樑備料。風雨走廊縱深約620c m,木料最長16呎,長度不足需搭接。工法類似「南方松 風雨走廊 05 ~ 橫樑施作」所述。比較令人擔憂是木料經過數日的戶外堆棧,出現嚴重的扭曲,誇張一點的說法,有點像麻花。下圖可約略看出木料的變形情況。
2009年5月5日 星期二
南方松 風雨走廊 06 ~ 立柱備料 Passageway Trellis with Southern Pine -6/14
5/3星期天早晨與老婆一起吃早餐,原本打算起身準備上工,兒子卻鬧著要抱抱。「兵貴神速」,如果晚點開工,到時又得被驕陽無情的灼傷。我該拒絕兒子的請求嗎?想想,施作風雨走廊的初衷,不就是為了妻小進出家門,有個遮雨的緩衝空間,趕著上工,拒小孩於千里之外,就完完全全的本末倒置了。於是,我抱著小孩坐在沙發
上,享受父子倆優閒的片刻,直到半小時後,孩子的媽接手。
2009年4月19日 星期日
南方松 風雨走廊 04 ~ C1連接五金件備料 Passageway Trellis with Southern Pine -4/14
南方松 風雨走廊 03~ 採購南方松Passageway Trellis with Southern Pine -3/14
2009年4月11日 星期六
南方松 風雨走廊 02~按圖施工、保證成功 Passageway Trellis with Southern Pine -2/14
2009年4月8日 星期三
南方松 風雨走廊 01 ~序 Passageway Trellis with Southern Pine 1/14
